從“糧”田到“良”田:雷州萬畝高標準農田項目建設紀實
來源:水電十一局 作者:尚巨毅 何童童 時間:2025-08-13 字體:[ ] 分享:

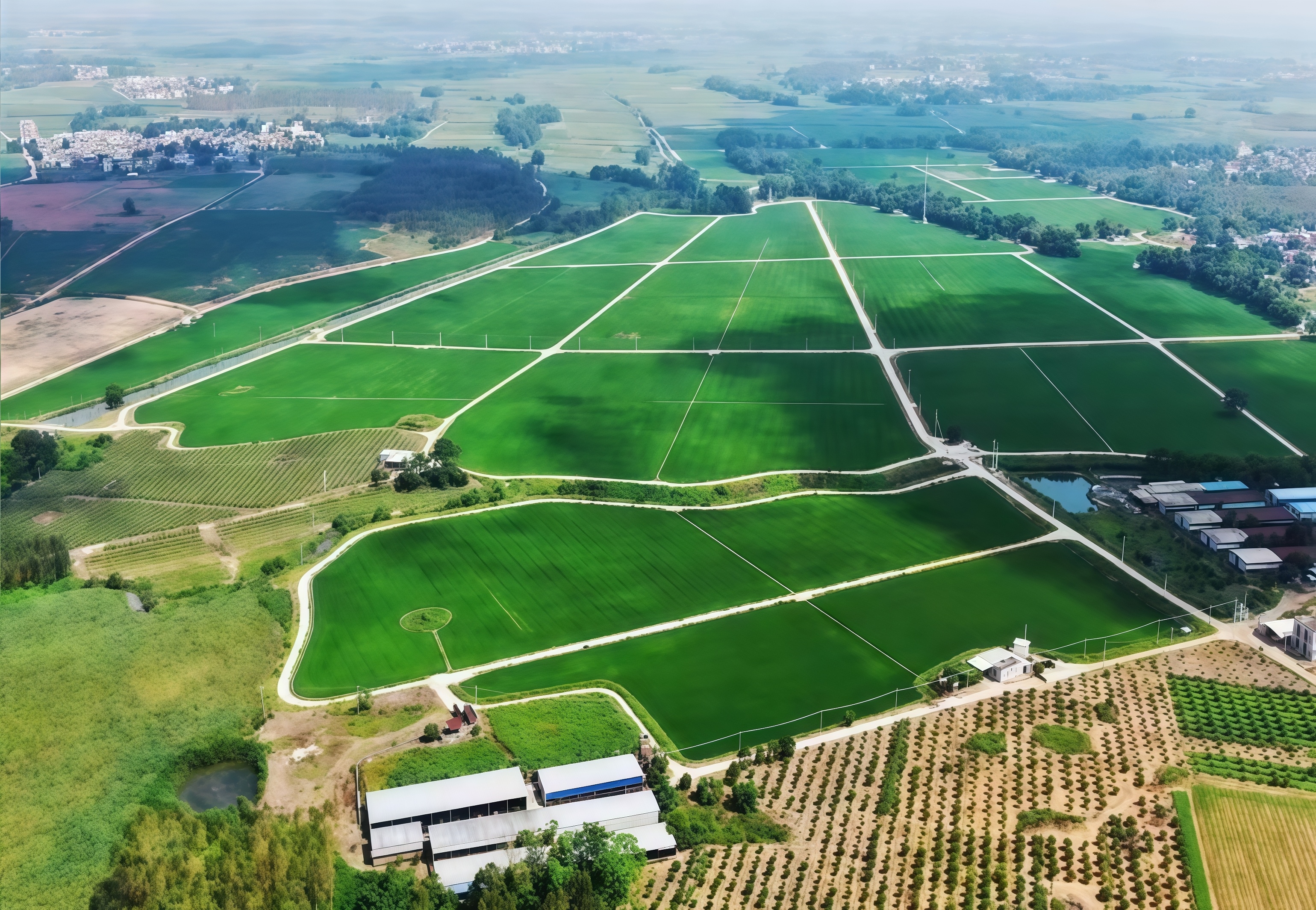

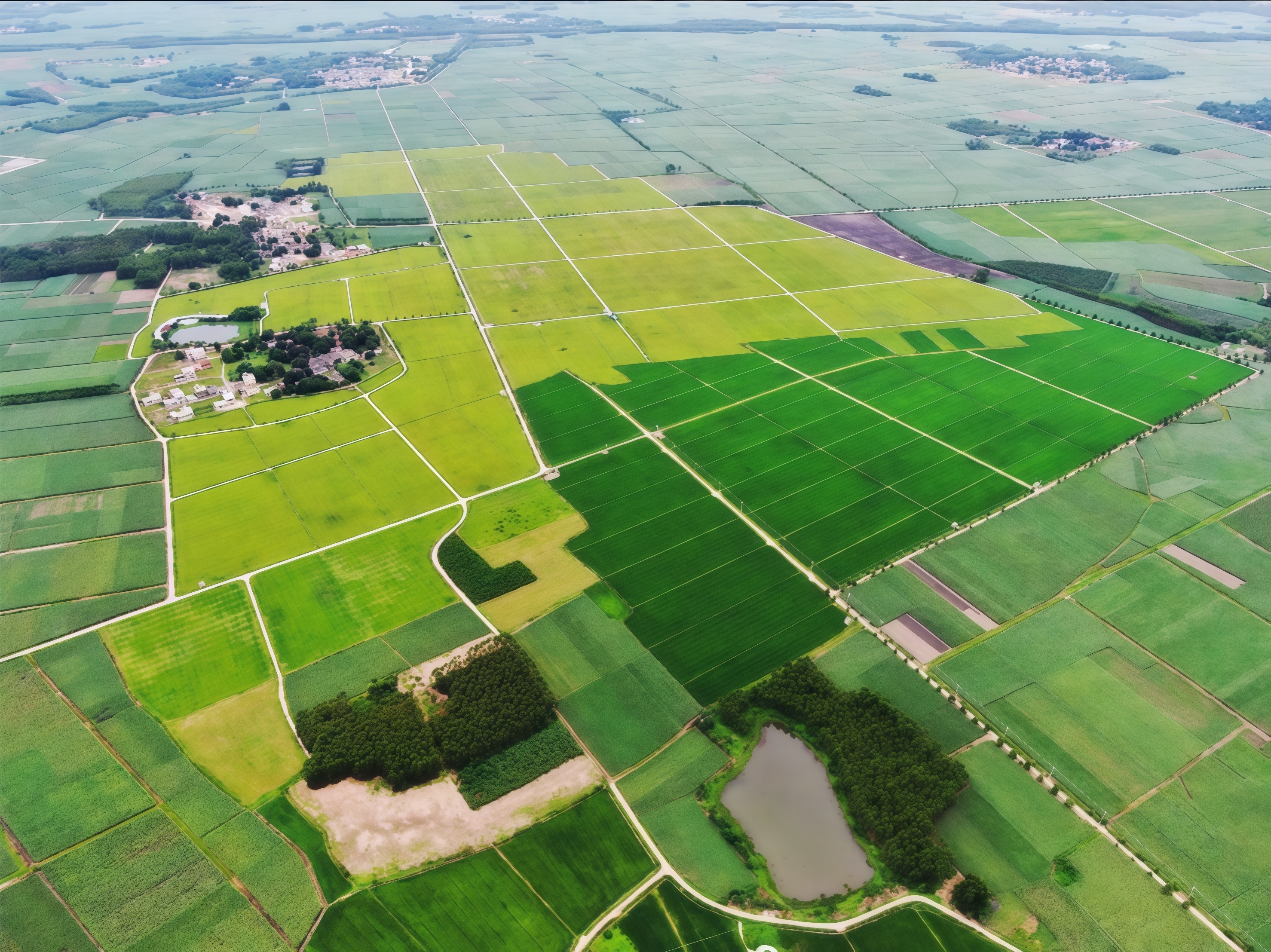

八月的雷州半島,熱浪裹挾著稻香,大地蒸騰著豐收的希望。行走在剛剛完成最終竣工驗收的廣袤田野間,目光所及是舒展的田疇、筆直的機耕道、銀龍般蜿蜒的水渠。

這片曾飽受灌溉排水難困擾的紅土地,在水電十一局建設者們近一年的匠心雕琢下,已然蛻變為旱澇保收、宜機作業的現代化糧倉。1.15萬畝高標準農田嶄新畫卷的鋪就,不僅承載著沉甸甸的豐收希望,更銘刻著建設者們與時間賽跑、與難題較量的斗爭足跡。他們不僅用實干交出了一份亮眼的建設答卷,更在紅土地上寫下了 “藏糧于地、藏糧于技”的生動注腳。

此時,在這片被精心修整過的紅土地上,早稻已經收割完畢,下一茬農作物即將在熱情與希望中被種下。

接令即戰,紅土地上擔使命

2024年秋分剛過,雷州半島的紅土地還殘留著夏末的燥熱,一份沉甸甸的使命已悄然落地。水電十一局中標雷州高標準農田建設項目第2標段工程,肩負起雷州六鎮三十余村1.15 萬畝高標準農田建設的重任。這不僅是響應國家糧食安全戰略的具體實踐,更是緩解世代耕作痛點,筑牢雷州 “產糧重點縣”的金字招牌根基,為雷州農業現代化發展注入強勁動能。

從接到中標通知書到合同要求的完工時間僅有3個多月,工期緊,任務重。所有參建人員跑步進場,迅速組建項目班子,配齊各專業管理人員,二十天內迅速完成施工方案編制、資源調配和現場勘測等前期工作,以打造精品工程、民心工程為宗旨,全力以赴推動工程各項目標實現。

“你們這么修,會不會把好地給占了?”

“會不會破壞現在的糧食生長?”

六鎮三十余村,不僅協調工作面廣、量大,如同一張縱橫交錯的巨網,也會時不時傳來一些質疑聲。為了消除村民們的顧慮,項目團隊不僅積極與業主、設計、監理等單位溝通,合理編排施工計劃,還一遍遍跟著村干部走田埂,拿著施工圖紙向村民們講政策、做宣傳,耐心解釋“道路怎么修不占好地”“水渠怎么建不影響灌溉”“什么時候施工不會影響作物成熟收割”,用真誠溝通織密民心紐帶,也為工程贏得了“無障礙施工”的先機。

“再難也要干出樣子!”項目經理李楊楊如是說。地方發展的需求、央企擔當的責任,在這片滾燙的紅土地上匯聚成攻堅的力量。項目建設者們也用實際行動詮釋了“接令即戰、使命必達”的承諾。

實干破局,聚力攻堅保目標

2024年10月,當第一臺挖掘機駛進田間,第一條渠道開始清淤,這場與農時賽跑的戰役正式打響。

?“村里的灌溉渠年久失修,一到雨季就積水,旱季又澆不上水,這田哪能多打糧?”走訪調研時,村民的心聲成了項目推進的“指南針”。

因地制宜,因時而動。由于要考慮當地農作物的成熟期,項目主體工程必須趕在次年春耕前完成。項目團隊合理規劃施工任務,將整個區域分為3個區塊,采用分段施工、多線并進的方式,優先集中力量修建道路和無作物影響的渠道,其次再根據作物收成的時間,逐次開展后續渠道施工,精準避開農忙時節寶貴的“窗口期”,最大程度減少對農耕的影響。

為了避開正午高溫時段,項目采取“做兩頭、歇中間”的作息方式。晨曦微露時,田間地頭已是一片繁忙景象;夜幕低垂時,機械的轟鳴仍在廣袤田野回蕩。

“村長,您知道哪有材料供應市場不?我們想去看下材料,詢個價。”

由于項目所在地市場規模小,供應商之間常因施工地區及開工時間相互溝通,存在材料集體漲價的情況,且距離縣城越近漲價浮動越大,地材類采購尤為突出。項目經理李楊楊充分發揮自己在物資設備管理崗位積累的十二年業務經驗,用專業破困境,先是合理安排澆筑時期,適當推遲不影響主體驗收的附屬工程施工,避開材料漲價高峰期;再是通過向村鎮相關人員咨詢、擴大供應商尋找范圍、加大詢比價力度等方式,尋找優質供應商,多方位增加供貨渠道,避免單一供應商壟斷,有效降低采購成本,確保了砂石、水泥等關鍵材料的質量與供應穩定性。

項目團隊統籌布局、科學規劃,以打造“地平整、路相通、渠相連、旱能灌、澇能排”的優質農田為核心目標,嚴格依照 “小田改大田、建設標準化、生產規模化、作業機械化”的思路推進。施工過程中,新修機井 9 座,解決了偏遠地塊的灌溉水源問題;完成土壤改良 200 畝,有效提升紅土地的肥力;整修灌排兩用渠 24519.9 米,構建起 “毛細血管”密布的灌溉網絡;修建田間道路 30733.2 米,讓農機能直達每一塊農田。這些措施的落地,全面健全了路網、水網、電網配套體系,推動了農田“優質、集中、連片”,切實增強土壤肥力與耕地整體質量,為糧食持續高產、穩定增產提供堅實保障,讓“糧”田真正變“良”田。

2024年11月26日,業主發來表揚信,對項目兩個月完成70%的合同工程量,順利實現既定節點計劃,施工進度領先其他農田項目表示高度肯定。12月27日,項目主體工程如期全部完成,結算收入超額完成相關指標,?

“第一次當項目經理,壓力還是挺大的。”李楊楊首次從物資管理崗轉型掛帥,日夜奔波于各鎮村、各作業面之間,統籌資源、化解矛盾,確保項目順利推進。“盡全力、站好崗、擔好責,才能無愧于心、無愧于企業。”簡單的話語道出了無數一線建設者的實干擔當。

田疇煥顏,精細打磨鑄品質

高標準農田建設,既要進度快,更要質量優。從材料采購到施工管理,從方案優化到驗收整改,項目團隊以精益求精的態度,為1.15 萬畝農田披上“品質外衣”,實現沃野田疇煥新顏。

“質量安全問題沒有‘差不多’,必須100%整改到位。”項目團隊的話擲地有聲。在施工過程中,對發現的安全隱患要求立即整改,嚴控質量關,最終實現安全生產“零事故”,工程質量全程達標。

?思變才能有為。項目建設區域點多、面廣,設計圖紙和現場實際情況存在偏差,項目團隊不斷優化調整施工方案,將施工難度大、嚴重影響進度的項目進行變更,共優化事項78項,有效降低施工成本、加快工程進度。

知難克難,全力應對。項目完工后,需要經歷四輪聯合驗收,這無疑是場漫長而嚴苛的耐力長跑。項目團隊以“歸零”心態,迎接每一次檢查,迅速響應、高效整改。秉著“驗收不是終點,而是精益求精新起點”的原則,對道路平整度、渠系順直度、建筑物外觀等細節進行再打磨、再提升,確保每一寸土地、每一米溝渠都經得起審視。

2025年3月11日,經過業主單位的現場質量抽檢,通過第一輪驗收;

2025年3月22日,經過第三方檢測機構的現場質量抽檢,通過第二輪驗收;

2025年4月28日,經過縣農業農村局五位專家的現場驗收檢查,通過第三輪驗收;

2025年7月17日,經過市農業農村局五位專家的現場驗收檢查,圓滿完成竣工驗收。

期間還會穿插省級農業農村局的現場抽查,最終這1.15萬畝高標準農田正式獲得品質認證。

站在平坦寬闊的機耕道上,再次望向這片孕育著勃勃生機的農田,那些與驕陽抗衡的日子,都成為雷州紅土地上最鮮活的記憶。

“去年這個時候,龜裂的紅土地還渴得冒煙哩!”一位村民感慨地說。

曾經“望天收”的焦灼與無奈,已隨舊時光一同隱入塵煙,取而代之的是溝渠如脈、阡陌縱橫、沃野平疇的壯美畫卷。

田疇煥新顏,倉廩自此實。雷州的田野之歌,正奏響嶄新的澎湃樂章。
